(道路メンテナンス事業)県道牟礼中新線(新川橋)道路整備工事(第1工区)(舗装工)
工事内容は下記の通りです。
■工事名/(道路メンテナンス事業)県道牟礼中新線(新川橋)道路整備工事(第1工区)(舗装工)
■発注者/香川県高松土木事務所 道路第一課
■内 容/新川橋の耐用年数向上を目的とした防水層の更新、舗装の更新工事
■場 所/香川県高松市春日町地内の県道牟礼中新線新川橋
■期 間/令和5年8月18日~令和6年1月15日

令和5年8月18日
現在、工事に向けて調査・測量中です。
年内には工事完了予定で進めています。
令和5年9月18日
令和5年9月25日の9時より北側の歩道を規制して工事開始します。
ご通行の皆様、ご迷惑をお掛けしますが宜しくお願い致します。

DCP PHOTO

DCP PHOTO

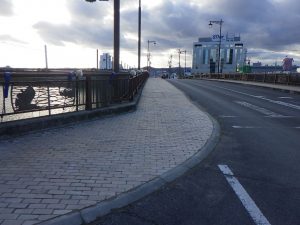

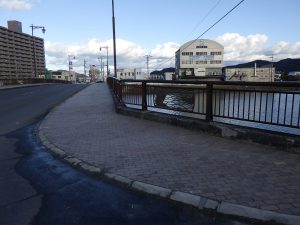

橋面防水完成

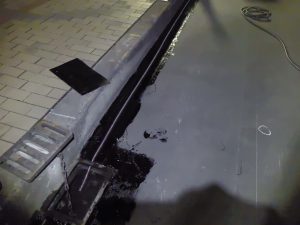

塗膜防水の施工:床版に雨水等が浸透するのを防止します。(床版の耐久性向上) DCP PHOTO

DCP PHOTO

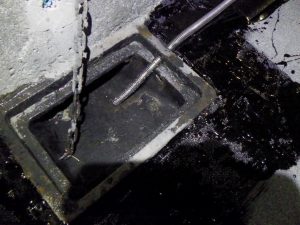

導水管の布設:コンクリートの上を流れてきた雨水等を導水管に集めて排水します。 DCP PHOTO

軽量コンクリートの施工:以前は砕石だったのですが、雨水等の浸透により床版が痛むのでコンクリートに変更し、雨水等を受け止めます。 DCP PHOTO
後は今週中(13日まで)を目標に、インターロッキングブロックを再設置します。
終わり次第、反対側(南側)の工事に移らして頂きます。
道路交通規制について
本日、防水工事が終わったので、歩道南側の生コンクリート打設の為に予定通り10月31日の9;00より片側交互通行にて道路規制を行います。
ご通行される皆様にはご迷惑をお掛けしますが宜しくお願い致します。
また、混雑が予想されますのでお急ぎの方は迂回して頂きますようお願いいたします。
歩道規制解除

DCP PHOTO

取り合えず歩道規制解除しました。長い間ご迷惑おかけしましたm(__)m DCP PHOTO
車道舗装について
令和5年11月21日より車道の防水層のメンテナンスに伴う舗装の修繕工事を行います。
既設の舗装を大型機械で削り、防水シートを施工し、新たな舗装を施工します。
施工に伴い午後21:00より午前6:00まで片側交互通行での交通規制を行います、また施工の関係上、作業音及び振動もありますが極力注意しながら施工しますので宜しくお願い致します。
防止シートの設置

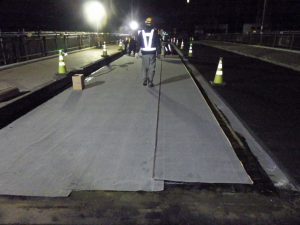

DCP PHOTO防水シート施工

DCP PHOTO導水管設置

DCP PHOTO導水管設置

DCP PHOTO基層
防水シートを設置して端部に流れてきた雨水等を導水管にて排水します。
これで橋梁の床版に雨水等の侵入を防止、腐食などを防ぎコンクリートの耐久年数を延ばすことが出来ると思います。
本工事の工事目的になりますね!
工事自体は天候が順調ならば今週中(12月1日)までには完了予定です。後少しご迷惑をお掛けしますが宜しくお願い致しますm(_ _)m
